NIA025 | Impermeabilización de esquinas y encuentros con mortero | |
Refuerzo de impermeabilización de esquinas y encuentros entre paramentos de cemento, hormigón o bloques de hormigón, mediante la apertura de una roza continua de 2x1 cm, formando aristas rectas, introducción en la misma de una junta estanca deformable y sellado con mástico estanco y deformable, y terminación en ángulo cóncavo, a media caña, con mortero flexible bicomponente, Morcem Dry F "GRUPO PUMA", color gris, compuesto por ligantes hidráulicos y resinas sintéticas, resistencia a presión hidrostática positiva y negativa de 15 bar, con certificado de potabilidad, aplicado en varias capas, con un radio de curvatura de 10 cm. |
Precio |
|
Exportación |

UNIDAD DE OBRA NIA025: IMPERMEABILIZACIÓN DE ESQUINAS Y ENCUENTROS CON MORTERO.
CARACTERÍSTICAS TÉCNICAS
Refuerzo de impermeabilización de esquinas y encuentros entre paramentos de cemento, hormigón o bloques de hormigón, mediante la apertura de una roza continua de 2x1 cm, formando aristas rectas, introducción en la misma de una junta estanca deformable y sellado con mástico estanco y deformable, y terminación en ángulo cóncavo, a media caña, con mortero flexible bicomponente, Morcem Dry F "GRUPO PUMA", color gris, compuesto por ligantes hidráulicos y resinas sintéticas, resistencia a presión hidrostática positiva y negativa de 15 bar, con certificado de potabilidad, aplicado en varias capas, con un radio de curvatura de 10 cm.
NORMATIVA DE APLICACIÓN
Ejecución: CTE. DB-HS Salubridad.
CRITERIO DE MEDICIÓN EN PROYECTO
Longitud medida según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la superficie soporte está sana, limpia, exenta de grasas, aceites, polvo, lechadas, restos líquidos desencofrantes y partes mal adheridas.
AMBIENTALES.
Se suspenderán los trabajos cuando la temperatura ambiente sea inferior a 5°C o superior a 30°C, llueva, exista riesgo de helada, el sol incida directamente sobre la superficie o el soporte esté caliente.
FASES DE EJECUCIÓN.

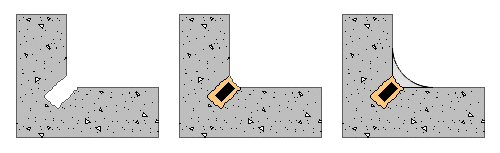

Apertura de roza formando aristas rectas. Retirada y acopio de los restos de obra. Limpieza de los restos de obra. Carga manual de los restos de obra sobre camión o contenedor. Colocación de junta estanca deformable. Sellado con mástico estanco y deformable. Ejecución con mortero del ángulo a media caña.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
